مطور طاقة الرياح “ريvolution” يسجل خسارة قدرها 77 مليون دولار بسبب أمر توقف العمل

عودة مشروع الطاقة الريحية Revolution Wind إلى المسار الصحيح

يعود مشروع Revolution Wind إلى المسار الصحيح، لكن التوقف الذي استمر شهرًا والذي فرضته إدارة ترامب يواصل تأثيره على الميزانية العمومية لمطور المشروع، وفقًا لتقرير الأرباح للربع الثالث الذي تم الإبلاغ عنه يوم الأربعاء.

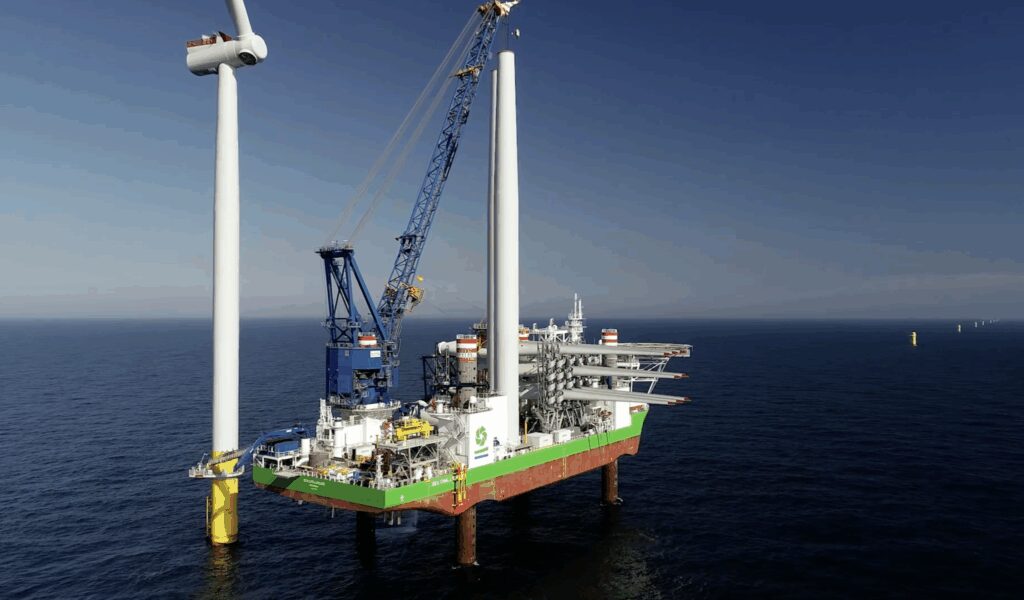

صورة لمشروع طاقة الرياح البحرية البريطاني Hornsea 1 التابع لشركة Ørsted. حيث عزت الشركة جزءًا كبيرًا من خسائر الربع الثالث التي تم الإعلان عنها يوم الأربعاء، 5 نوفمبر 2025، إلى أمر توقف العمل الذي أصدرته إدارة ترامب في أغسطس على مشروع Revolution Wind. (الصورة مقدمة من Ørsted)

شركة Ørsted A/S، الشركة الدنماركية للطاقة المتجددة التي تتعاون في تطوير المشروع، أنهت فترة الثلاثة أشهر في حالة خسارة تبلغ 261.8 مليون دولار، في تراجع ملحوظ عن الأرباح التي بلغت 795 مليون دولار لنفس الفترة من العام الماضي. ترجع هذه الخسائر في جزء كبير منها إلى انخفاض قيمة مشاريع الشركة في الولايات المتحدة بسبب زيادة الرسوم الجمركية والسياسات الفيدرالية المعادية لطاقة الرياح، بما في ذلك انخفاض بقيمة 76.9 مليون دولار تم تسجيله على مشروع Revolution Wind.

ترتبط الخسارة في قيمة المشروع مباشرةً بأمر وقف العمل المفاجئ الذي أصدره المنظمون الفيدراليون في أغسطس بسبب مخاوف تتعلق بالأمن القومي. كانت 65 توربينة قيد الإنشاء على بعد 15 ميلاً بحريًا جنوب ولاية رود آيلاند بالفعل قد اكتملت بنسبة 80% مع الحصول على الموافقة الفيدرالية النهائية في نوفمبر 2023. وكان قد تم توقيع اتفاقيات في عام 2019 تلتزم مطور المشروع ببيع الطاقة لشركات المرافق في رود آيلاند وكونيكتيكت بحلول عام 2027.

لم تخفِ شركة Ørsted العواقب المالية لأمر وقف العمل، حيث قالت إن هناك خسائر يومية قدرها 2 مليون دولار على عقود التركيب والتصنيع في دعواها الفيدرالية التي تتحدى إدارة ترامب. كما أن دعوى قضائية ثانية قدمها النائبان العامان في رود آيلاند وكونيكتيكت سعت أيضًا لإلغاء أمر وقف العمل استنادًا إلى الأضرار البيئية والاقتصادية التي لحقت بالولايات.

استمرت دعوى Ørsted في التقدم بشكل أسرع، حيث حصلت على أمر مؤقت في 22 سبتمبر من قاضٍ فدرالي في واشنطن يسمح باستئناف العمل، على الأقل مؤقتًا. لا تزال هناك قرار مشابه قيد الانتظار في دعوى النائب العام في محكمة رود آيلاند الفيدرالية.

كانت الظروف القانونية والسياسية الهشة التي تميز هذا المشروع البالغ قيمته 5 مليارات دولار في مقدمة المحادثات خلال اتصال مدته 80 دقيقة يوم الأربعاء. كان لدى المستثمرين والمحللين أسئلة: ماذا سيحدث إذا استأنفت إدارة ترامب أمر المحكمة؟ هل هناك أي مبرر لمخاوف الأمن؟ ماذا لو لم تُحل التحديات القانونية بحلول الانتهاء من المشروع؟ تجاهل الرئيس التنفيذي لشركة Ørsted، راسموس إيربوي، فكرة التخلي عن المشروع.

قال إيربوي: “لقد توصلنا إلى مدى بعيد في مشروع Revolution، والالتزام موجود”.

مع استمرار التنبؤات المالية السلبية عبر محفظتها الأمريكية، بدأت الشركة في بيع الأسهم بأسعار مخفضة في أوائل سبتمبر، حيث جمعت 9.4 مليار دولار في عرض حقوق أغلق في 3 أكتوبر. وفي يوم الاثنين، كشفت الشركة عن صفقة لبيع نصف حقوق مشروع hornsea 3 الجاري بناؤه إلى شركة إدارة نيويوركية بمبلغ 6.1 مليار دولار.

قال إيربوي في بيان يوم الأربعاء: “لقد عززنا بشكل كبير قوة Ørsted المالية من خلال إتمام عرض الحقوق والاتفاق على بيع 50% من مشروع Hornsea 3 لدينا في المملكة المتحدة”. “أنا سعيد بالدعم القوي من مستثمرينا. أرى أن هذا يدل على أن مستثمرينا يرون إمكانات كبيرة في Ørsted وفي صناعة طاقة الرياح البحرية. تركيزنا الأساسي هو الاستمرار في تنفيذ خطة عملنا، مما سيمكن Ørsted من البقاء رائدًا عالميًا في طاقة الرياح البحرية مع وجود قوي في أوروبا.”

في المدى القصير، لا يزال مشروع Revolution Wind على المسار المقرر لبدء إيصال الطاقة إلى رود آيلاند وكونيكتيكت في النصف الثاني من عام 2026. حيث ستوفر الطاقة الكهربائية الناتجة من قدرة 704 ميغاوات، 400 ميغاوات منها تم التعاقد عليها للشراء من قبل رود آيلاند، ما يكفي من الكهرباء لتزويد 350,000 منزل في كلا الولايتين.

اعتبارًا من 30 سبتمبر، تم تركيب 52 من أصل 65 توربينة، جنبًا إلى جنب مع المحطة الفرعية البحرية الثانية، وفقًا لتقرير أرباح Ørsted. الخطوات التالية تشمل إكمال المحطة الفرعية على اليابسة في ميناء كوانستون في نورث كينغستاون، التي ستربط الكهرباء المتجددة بالشبكة الكهربائية، واستمرار تركيب التوربينات المتبقية والأسلاك البحرية.

تظل التوقعات المالية للشركة دون تغيير عن الربع الثاني، حيث تتوقع أن تبلغ الأرباح السنوية قبل الفوائد والضرائب والاستهلاك وإطفاء الدين ما بين 3.7 مليار دولار إلى 4.2 مليار دولار.

ارتفعت أسهم Ørsted بنسبة 0.8% عندما افتتحت الأسواق الأمريكية يوم الأربعاء صباحًا.

الأسئلة الشائعة

ما هو مشروع Revolution Wind؟
هو مشروع لتوليد الطاقة من الرياح البحرية يقع جنوب ولاية رود آيلاند، يهدف إلى تزويد المنطقة بالطاقة الكهربائية.
كيف تأثرت شركة Ørsted بأمر وقف العمل؟
تسبب أمر وقف العمل في خسائر مالية كبيرة للشركة، والتي سجلت 261.8 مليون دولار كخسارة خلال فترة مالية معينة.
متى من المتوقع أن يبدأ توليد الطاقة من مشروع Revolution Wind؟
من المتوقع أن يبدأ توليد الطاقة بحلول النصف الثاني من عام 2026.
ما هي الإجراءات التي اتخذتها Ørsted لمواجهة الخسائر؟
بدأت Ørsted في بيع الأسهم بأسعار مخفضة وجمعت 9.4 مليار دولار من خلال عرض حقوق.
هل يوجد مخاوف أمنية مرتبطة بالمشروع؟
نعم، كان هناك قلق حول مخاوف الأمن القومي التي أدت إلى إصدار أمر وقف العمل من قبل المنظمين الفيدراليين.
